防腐油漆维修施工关键

腐蚀介质:
硫铵及其挥发弱酸气体、蒸汽、沿海环境。
环境制约:
1、本次维修为不停产维修,需要定期输送硫铵等材料,受时间、表面处理方式限制;
2、高空作业、结构复杂。

一、表面处理

表面处理是防腐施工质量的关键停止点,必须有相关方的确认。防腐行业的老法师都知道,三分材料七分施工,而据早期涂层失败的案例分析,基材表面处理占据80%或更大比例,也从另外角度证实了“万丈高楼平地起”的相传俗语。

施工步骤:

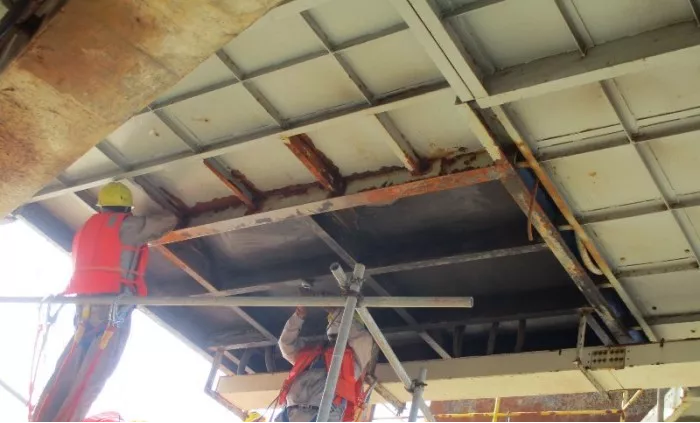

1、搭建脚手架;
2、动力工具表面处理:
1)电动工具钢丝轮清理表面浮锈、破损松动涂层和一些海洋、工业污染;
2)千叶片清理氧化皮、拉磨涂层表面及顺滑;
3)直磨头和笔形刷清理狭窄部位;
4)铲刀、扁铲清理直磨头和笔形刷无法到达的部位;
5)毛刷清扫、碎布稀释剂擦拭。



质量确认:
1、大部分锈蚀裸漏部位,可达ISO 8501-ST3等级;
2、部分狭窄锈蚀裸漏部位清理不彻底,进行二次处理后可达到ISO 8501-ST2等级。

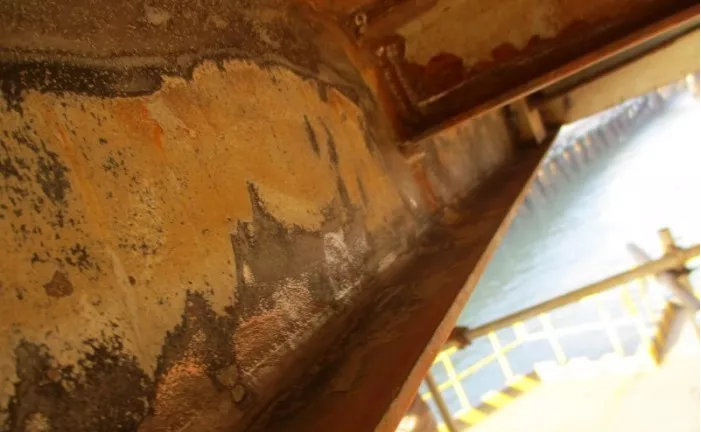

生锈

二、油漆施工

施工准备:
1、确认使用油漆与项目配套一致;
2、确认油漆在保质期内;
3、根据面积计算用量:面积÷{【(固体含量×1000)÷设计膜厚】÷损耗系数};
4、油漆调配:
1)组份A搅拌均匀;
2)倒入固化剂搅拌均匀;
3)根据需要添加合适比例的稀释剂搅拌均匀(油漆稀释比例因施工环境、施工方法、施工设备不同,如果现场施工流畅,则无需添加稀释剂,既可减少VOC排放又节约成本);
5、少量油漆调配:
1)A、B组份分别搅拌均匀;
2)根据用量将组份A倒入洁净桶内;
3)按比例添加组份B;
4)添加适量稀释剂。

施工步骤:
1、底漆施工:
1)毛刷预涂所有焊缝;
2)辊涂大面;
3)涂层缺陷检测;
4)干膜厚度测量;
5)修补涂层缺陷、低膜厚区域加厚。

质量确认:底漆成膜良好,目测无明显的涂层缺陷,干膜厚度符合“90/10”膜厚测量原则。

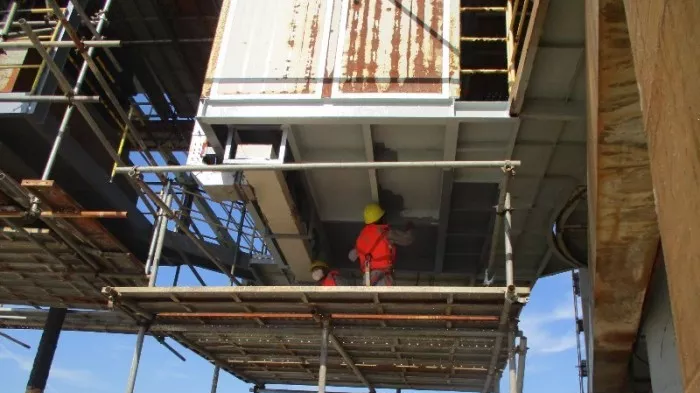

防腐

2、面漆施工:
1)毛刷预涂所有焊缝;
2)辊涂大面;
3)涂层缺陷检测;
4)干膜厚度测量;
5)修补涂层缺陷、低膜厚区域加厚。

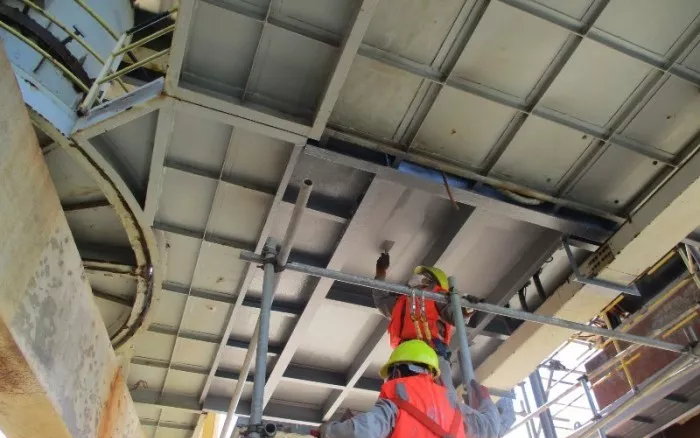

钢结构防腐

质量确认:面漆成膜良好,颜色均匀一致,目测无明显的涂层缺陷,干膜厚度符合“90/10”膜厚测量原则。

三、成品保护
面漆未硬干前,应做好成品保护,不能踩踏、雨淋等。
