钢结构防绣涂料施工工艺



1. 材料
建筑钢结构工程防腐材料的选用应符合设计要求。防腐蚀材料有底漆、面漆和稀料等。建筑钢结构工程防腐底漆有红丹油性防锈漆、钼铬红环氧酯防锈漆环氧铁红防锈漆和环氧锌黄防锈漆等建筑钢结构防腐面漆有各色醇酸磁漆、各色醇酸调和漆和各色环氧彩漆等。各种防腐材料应符合国家有关技术治标的规定,还应有产品出厂合格证。
2. 主要机具
喷砂枪、气泵、回收装置、喷漆枪、喷气泵、胶管、铲刀、手砂轮、砂布、钢丝刷、棉丝、小压缩机、油漆小桶、刷子、酸洗槽和附件等。
3. 作业条件
■ 油漆工施工作业应有特殊工种作业操作证。
■ 防腐涂装工程前钢结构工程已检查验收,并符合设计要求。
■ 防腐涂装作业场地应有防护安全措施,有防火和通风措施,防止发生火灾和人员中毒事故。
■ 露天防腐施工作业应选择适当的天气,大风,大雨,严寒等均不应作业。
4. 工艺流程
基面清理→底漆涂装→面漆涂装→检查验收
基面清理:
■ 建筑钢结构工程的油漆涂装应在钢结构安装验收合格后进行。油漆涂刷前,应将需涂装部位的铁锈、焊缝药皮、焊接飞溅物、油污、尘土等杂物清理干净。
■ 基面清理出修质量的好坏,直接关系到涂层质量的好坏。因此涂装工艺的基面除锈质量分为一级和二级。

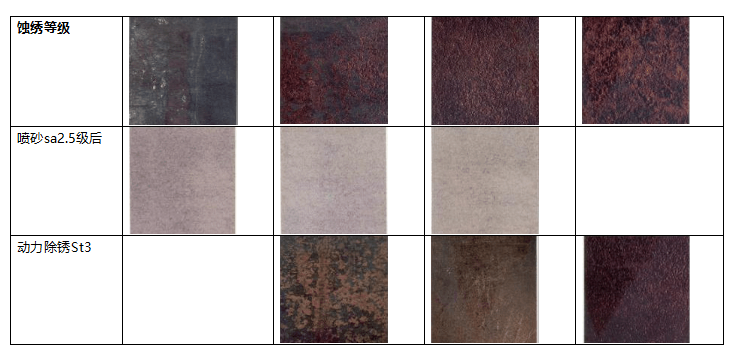

5. 等级质量标准除锈方法
1钢材表面露出金属色泽 喷砂 抛丸 酸洗
2钢材表面允许存留干净的轧制表皮 一般工具(钢丝刷、砂布)清除
3为了保证涂装质量,根据不同需要可分别选用以下除锈方法。
喷砂除锈,它是利用压缩空气的压力,连续不断的用石英砂或铁砂冲击钢结构间的表面,把钢材表面的铁锈、油污等杂物清理干净,露出金属钢材本色的一种除锈方法。这种方法效率高,除锈彻底,是比较先进的除锈工艺。
酸洗除锈,它是把需涂装的钢结构件浸放在酸池里,用酸除去构件表面的油污和铁锈。采用酸洗工艺效率也高,除锈比较彻底,但是酸洗以后必须用热水或清水冲洗构件,如果有残留算存在构件的锈蚀会更加厉害。
人工除锈,是由人工用一些比较简单的工具,如刮刀、砂轮、砂布、钢丝刷等工具。清除钢构件上的铁锈。这种工作方法效率低,劳动条件差,除锈也不彻底。
6. 底漆涂装:
 调和丹红防锈漆或环氧铁红防锈漆,控制油漆的粘度、稠度、稀度、兑制时应充分搅拌,使油漆的色泽、粘度均匀一致。
▲ 刷第一层底漆时涂刷方向应该一致,接槎整齐。
▲ 刷漆时应该勤沾、短刷的原则,防止刷子带漆太多而流坠。
▲ 待第一遍刷完后应保持一定的时间间隔防止第一遍未干就上第二遍,这样会使漆膜流坠发皱,质量下降。
▲ 待第一遍干燥后再刷第二遍,第二遍的涂刷方向应与第一遍的涂刷方向垂直。这样会使漆膜厚度均匀一致。
▲ 底漆涂装后起码4-8小时才能达到表干、表干前不应涂装面漆。
7. 面漆涂装:
①建筑钢结构涂装底漆与面漆一般中间间隔时间较长,钢构件涂装防锈漆后送到工地去组装,组装结束后才统一涂装面漆。这样在涂装面漆前须对钢结构表面进行处理,清除安装焊缝焊药,对烧去或碰去起的构件,还应事先补漆。
②面漆的调制应选择颜色完全一致的面漆,兑制的稀料应适合,面漆使用前应充分搅拌,保持色泽均匀。其工作粘度、稠度应保证涂装时不流坠、不显刷痕。
③面漆在使用过程中应不断搅和,涂刷的方法和方向与上述工艺相同。
④ 涂装工艺采用喷涂施工时,应调整好喷嘴口径、喷涂压力,喷枪胶管能自由拉伸到作业区域,空气压缩机的压力应保持在0.4--0.7N/mm2。
⑤喷涂时应保持好喷嘴与涂层的距离,一般喷枪与作业面影保持垂直,或喷嘴略微上倾斜为宜。
⑥喷涂是喷嘴应该平行移动,移动时应平稳,速度一致,保持涂层均匀。但是采用喷涂时一般涂层厚度较薄,故应多喷几遍,每层喷涂时应保持上层漆膜已经干燥时进行。
